Una migración a servicios cloud exitosa combina planificación por fases, gobierno del cambio y continuidad operativa desde el primer día. No se trata solo de mover datos: implica rediseñar cómo opera la infraestructura, cómo se protege la información y cómo se sostiene el servicio sin interrupciones.
Muchas empresas llegan a la migración cloud después de acumular síntomas concretos: servidores físicos al límite de su vida útil, costes de mantenimiento imprevisibles, procedimientos distintos en cada sede y una exposición creciente a incidentes de seguridad. El problema no es técnico en su raíz; es operativo. La infraestructura heredada no escala al ritmo del negocio y el equipo IT dedica más tiempo a apagar fuegos que a aportar valor estratégico.
En Impulso Tecnológico hemos acompañado a empresas con presencia multi-sede en este proceso: diseñando la estrategia de migración a la nube para empresas, implementando copias de seguridad remotas con Veeam, estandarizando la seguridad con Sophos y Fortinet, y gestionando la operación cloud sobre Microsoft 365 y Azure. El resultado en proyectos de referencia: disponibilidad de sistemas superior al 99,5% y una reducción del 65% en el tiempo medio de resolución de incidencias.
Contexto del negocio y objetivo del Caso de Éxito Migración a Servicios Cloud
El punto de partida de cualquier migración cloud no es tecnológico: es un problema de negocio que la tecnología heredada ya no puede resolver. En el caso de referencia de Impulso Tecnológico, el cliente gestionaba más de quince oficinas distribuidas en distintas provincias españolas, cada una con infraestructura local, procedimientos dispares y sin una capa de gestión centralizada. El resultado era predecible: tiempos de resolución elevados, riesgo de pérdida de información ante fallos locales y una operación que dependía de personas concretas en lugar de procesos estandarizados.
Antes de diseñar cualquier arquitectura, el equipo de Impulso Tecnológico trabajó con el cliente para traducir esos síntomas en objetivos medibles: reducir el tiempo medio de resolución de incidencias, garantizar la recuperación de datos ante cualquier eventualidad y homogeneizar la operación IT en todas las sedes. La estrategia de migración cloud se construyó sobre esos tres ejes, no al revés.
| Criterio de decisión | Infraestructura on-premise heredada | Modelo cloud gestionado (MSP) |
|---|---|---|
| Escalabilidad ante crecimiento | Requiere inversión en hardware y planificación larga | Escalado bajo demanda sin inversión inicial adicional |
| Continuidad ante fallos locales | Dependiente de backup local; recuperación lenta | Réplica remota en datacenter centralizado (Veeam) |
| Estandarización multi-sede | Procedimientos distintos por sede; difícil de auditar | Políticas y configuraciones unificadas desde la nube |
| Coste operativo | Imprevisible; depende de roturas y obsolescencia | Coste mensual fijo con SLA garantizado |
| Seguridad y cumplimiento | Parcheado manual; exposición variable por sede | Gestión centralizada con Sophos/Fortinet y control GDPR |
Qué se entiende por migración a servicios cloud en IT Consulting
Desde la perspectiva de una consultora IT como Impulso Tecnológico, migrar a servicios cloud no equivale a contratar licencias de Microsoft 365 y dar el proyecto por cerrado. Implica trasladar cargas de trabajo, datos, identidades y procesos operativos a una infraestructura gestionada externamente, con el objetivo de resolver problemas concretos: costes de hardware imprevisibles, sistemas obsoletos que ya no reciben soporte, falta de estandarización entre sedes y riesgos operativos derivados de una gestión reactiva. La modernización de aplicaciones y la gestión centralizada de identidades son dos de los vectores más críticos. Sin abordarlos, la migración técnica existe, pero la mejora operativa no llega.
Cómo formular objetivos y criterios de éxito antes de migrar
Definir objetivos antes de migrar no es un ejercicio burocrático: es la única forma de saber si el proyecto ha funcionado. Los criterios de éxito deben ser medibles desde el día uno. En proyectos de migración a la nube para empresas, los indicadores más útiles son: disponibilidad de sistemas (objetivo habitual: superior al 99,5%), tiempo medio de resolución de incidencias (MTTR), tiempo de recuperación ante desastres (RTO y RPO), y coste operativo mensual comparado con el modelo anterior. A estos se añaden métricas de productividad —tiempo que el equipo IT dedica a tareas proactivas frente a reactivas— y de seguridad, como el número de incidentes detectados y resueltos antes de impactar la operación. Fijar estas métricas antes de migrar permite justificar el caso de negocio con datos reales al cierre del proyecto.
Mapa de stakeholders: IT, seguridad, negocio y operación
Una migración cloud fracasa con más frecuencia por falta de alineación entre equipos que por problemas técnicos. El mapa de stakeholders debe incluir, como mínimo, cuatro perspectivas: el equipo IT interno (o el MSP que lo gestiona), el responsable de seguridad o CISO, la dirección de negocio que aprueba el presupuesto y los responsables operativos de cada área afectada. Cada grupo tiene una hipótesis de valor distinta: IT busca reducir la carga de mantenimiento reactivo; seguridad, reducir la superficie de ataque; negocio, controlar costes y ganar agilidad; operación, que nada se interrumpa durante la transición. Validar esas hipótesis con datos —y no con promesas— es la base de un gobierno y control de cambios efectivo durante todo el proyecto.

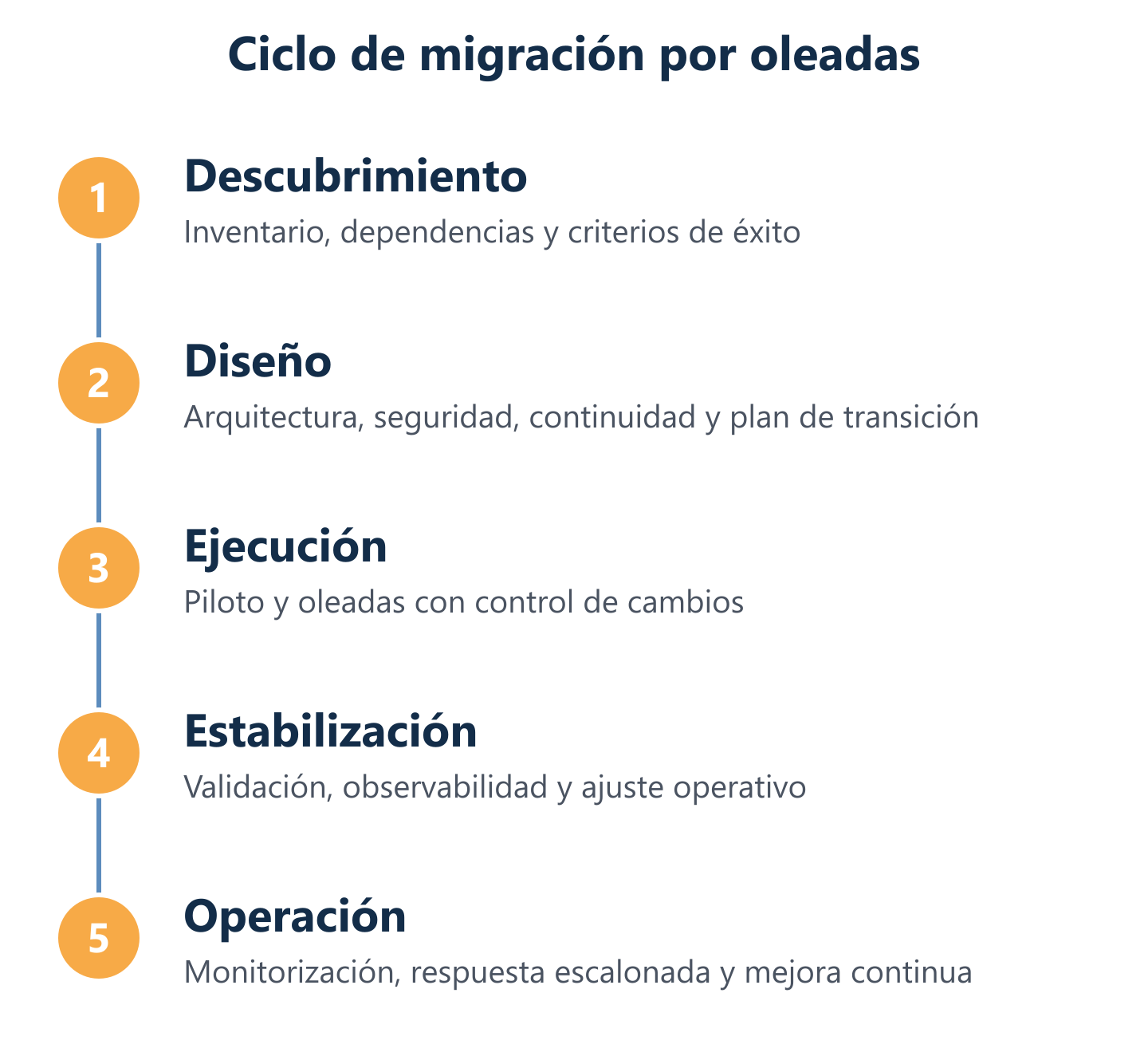

Alcance y estrategia de migración por fases (del plan a la operación)
El error más común en una migración cloud es tratar el alcance como una lista de sistemas a mover, en lugar de como una secuencia de decisiones con impacto operativo. En Impulso Tecnológico aplicamos un modelo estructurado que parte de la criticidad de cada carga de trabajo y de las dependencias entre sistemas, no de la facilidad técnica de moverlos. Esto permite reducir el riesgo durante la transición y garantizar la continuidad operativa en cada oleada.
El modelo se apoya en procesos repetibles: monitorización centralizada desde el primer día, respuesta escalonada ante incidencias y formación continua del equipo alineada con el stack tecnológico desplegado —Microsoft para cloud, Veeam para copias y continuidad, Sophos y Fortinet para seguridad de red y endpoint. Los contratos mensuales con SLA garantizados permiten además ajustar el ritmo de migración sin rigideces contractuales, lo que facilita la adopción progresiva en entornos con múltiples sedes o restricciones operativas.
- Inventario y clasificación: Catalogar todas las cargas de trabajo, datos e identidades según criticidad, dependencias técnicas y ventanas de cambio disponibles.
- Definición del alcance por oleada: Agrupar sistemas en bloques migrables de forma independiente, priorizando los de menor riesgo y mayor impacto en la primera oleada.
- Piloto controlado: Migrar un entorno no crítico o una sede piloto para validar la arquitectura, los procedimientos y los criterios de éxito antes de escalar.
- Migración por oleadas: Ejecutar cada oleada con ventanas de cambio acordadas, rollback documentado y validación funcional antes de desactivar el entorno origen.
- Estabilización: Periodo de operación paralela o supervisión intensiva para detectar anomalías y ajustar configuraciones en el entorno cloud.
- Mejora continua: Revisión periódica de métricas, optimización de costes cloud y actualización de procedimientos según la evolución del negocio.
Cómo definir el alcance: aplicaciones, datos, identidades y redes
Definir el alcance de una migración cloud exige analizar cuatro dimensiones de forma simultánea: las aplicaciones que se van a mover (y sus dependencias con otras), los datos que deben migrar (volumen, sensibilidad y regulación aplicable), las identidades de usuario (cuentas, permisos y políticas de acceso) y la infraestructura de red (conectividad entre sedes, latencia y segmentación). La priorización correcta parte de la criticidad operativa: los sistemas que detienen el negocio si fallan se migran en oleadas avanzadas, una vez que el proceso está validado. Las ventanas de cambio —momentos de baja actividad operativa— determinan cuándo se ejecuta cada fase. En entornos multi-sede como los que gestiona Impulso Tecnológico, las limitaciones físicas de cada ubicación (edificios históricos, entornos logísticos) condicionan también el diseño de red y el ritmo de la migración.
Fases recomendadas: piloto, oleadas, estabilización y mejora continua
El piloto no es opcional: es la fase donde se valida que la arquitectura elegida funciona en las condiciones reales del cliente antes de comprometer sistemas críticos. Un piloto bien ejecutado —sobre una sede secundaria o un departamento de bajo riesgo— permite detectar incompatibilidades, ajustar procedimientos de rollback y calibrar los tiempos reales de migración. Las oleadas posteriores replican ese proceso con sistemas de mayor criticidad, siempre con validación funcional antes de desactivar el entorno origen. La fase de estabilización, habitualmente de cuatro a ocho semanas, es donde se consolidan las métricas de disponibilidad y se ajustan las políticas de seguridad y backup. La mejora continua convierte la migración en un proceso vivo: revisión de costes cloud, actualización de configuraciones y adaptación a nuevas necesidades del negocio.
Gestión del riesgo: rollback, compatibilidades y control de cambios
El gobierno y control de cambios en una migración cloud no es documentación para cumplir un proceso: es el mecanismo que permite revertir una decisión sin perder datos ni tiempo. Cada cambio debe tener un procedimiento de rollback documentado y probado antes de ejecutarse en producción. Las incompatibilidades de aplicaciones —especialmente en entornos con software legacy o integraciones personalizadas— son el riesgo más frecuente y el menos visible en la fase de planificación. Impulso Tecnológico utiliza un sistema de gestión de incidencias centralizado que asigna cada requerimiento al técnico con las competencias necesarias y aplica protocolos de escalado técnico cuando se requiere conocimiento avanzado. Este modelo garantiza que la trazabilidad del cambio no dependa de personas concretas, sino de procesos repetibles auditables en cualquier momento del proyecto.

Arquitectura, seguridad y resultados medibles del Caso de Éxito Migración a Servicios Cloud
Las decisiones de arquitectura no son neutrales: determinan directamente el nivel de seguridad, la capacidad de recuperación ante desastres y los costes operativos a largo plazo. En el proyecto de referencia de Impulso Tecnológico —una cadena de más de quince oficinas distribuidas en España— el diseño de arquitectura cloud se articuló alrededor de tres prioridades: réplica de información crítica en un datacenter centralizado mediante Veeam, estandarización de la seguridad de red y endpoint con Sophos y Fortinet, y conectividad segura entre sedes para garantizar la continuidad operativa independientemente de la ubicación.
Los resultados obtenidos en ese entorno multi-sede son los que permiten justificar el caso de negocio ante la dirección:
- Disponibilidad de sistemas superior al 99,5%, medida de forma continua mediante monitorización centralizada.
- Reducción del 65% en el tiempo medio de resolución de incidencias (MTTR), gracias a la estandarización de procedimientos y la respuesta escalonada.
- Capacidad de recuperación ante desastres con RPO y RTO definidos por contrato, respaldados por las copias remotas de Veeam.
- Coste operativo mensual predecible, con SLA garantizado y sin sorpresas derivadas de roturas de hardware o licencias no planificadas.
- Seguridad en migraciones cloud homogénea en todas las sedes, eliminando la variabilidad de configuraciones locales que generaba exposición diferencial.
- Liberación del equipo IT interno para tareas de valor estratégico, al externalizar la gestión proactiva de la infraestructura a Impulso Tecnológico.
Para profundizar en cómo estructurar los servicios cloud de tu empresa, puedes consultar nuestra guía sobre implementación de soluciones cloud para empresas.
Arquitectura de referencia: identidad, datos, conectividad y observabilidad
Una arquitectura cloud de referencia para entornos empresariales multi-sede se articula en cuatro capas funcionales. La capa de identidad centraliza la autenticación y los permisos en un directorio cloud (Azure Active Directory / Entra ID), eliminando las cuentas locales no auditadas. La capa de datos gestiona el almacenamiento, las copias de seguridad remotas y la replicación hacia el datacenter centralizado, con Veeam como motor de continuidad y recuperación ante desastres. La capa de conectividad asegura el acceso seguro entre sedes mediante VPN gestionada o SD-WAN, con firewalls Fortinet que aplican políticas homogéneas en todos los puntos. La capa de observabilidad integra la monitorización centralizada de sistemas, alertas proactivas y dashboards de disponibilidad que permiten detectar anomalías antes de que impacten la operación. Estas cuatro capas son la base de cualquier estrategia de migración cloud con garantías reales.
Seguridad y continuidad operativa: copias, recuperación y hardening
La seguridad en migraciones cloud no termina cuando los datos llegan a la nube: empieza ahí. El hardening del entorno cloud implica revisar las configuraciones por defecto de cada servicio, aplicar políticas de acceso condicional, activar la autenticación multifactor y segmentar las redes virtuales para limitar el movimiento lateral en caso de compromiso. En paralelo, la estrategia de copias de seguridad y recuperación ante desastres debe definir con precisión el RPO (máxima pérdida de datos tolerable) y el RTO (tiempo máximo de recuperación aceptable) para cada sistema crítico. Impulso Tecnológico implementa copias remotas con Veeam que replican la información en un datacenter centralizado, con pruebas de recuperación periódicas para validar que el proceso funciona en condiciones reales, no solo en teoría. El cumplimiento del GDPR se gestiona desde el diseño de la arquitectura, no como un añadido posterior.
Pros y contras: migración rápida vs. migración controlada por oleadas
La migración rápida —mover todo en el menor tiempo posible— tiene un atractivo evidente: reduce el periodo de operación en entornos paralelos y acelera la obtención de beneficios cloud. Sin embargo, en entornos con múltiples sedes, aplicaciones con dependencias complejas o equipos IT con capacidad limitada, la velocidad se convierte en riesgo: incompatibilidades no detectadas, rollbacks no probados y usuarios sin formación suficiente pueden convertir una migración técnicamente correcta en un fracaso operativo. La migración controlada por oleadas sacrifica velocidad a cambio de trazabilidad, validación funcional en cada fase y capacidad de corrección antes de comprometer sistemas críticos. Para la mayoría de las empresas medianas con operación distribuida, el enfoque por oleadas no es más lento: es más seguro y, a medio plazo, más rápido en la obtención de resultados sostenibles. Puedes ampliar este análisis en nuestro artículo sobre servicios cloud para empresas seguros y escalables.
Convertir un caso de éxito en un plan replicable es la diferencia entre una migración que se cierra y una transformación que sostiene el negocio. Cada proyecto documentado —con sus fases, métricas, decisiones de arquitectura y lecciones aprendidas— se convierte en una guía accionable para la siguiente migración. En Impulso Tecnológico ponemos ese conocimiento acumulado de más de 25 años al servicio de cada nuevo proyecto: desde el inventario inicial hasta la operación gestionada post-migración, con el respaldo de partners como Microsoft, Veeam, Sophos y Fortinet. Si tu empresa está valorando dar el paso, el primer punto de partida es definir los objetivos y el alcance con datos reales. Puedes explorar también nuestra sección de almacenamiento en la nube para empresas para entender cómo estructurar la capa de datos desde el inicio.
